Projektipäiväkirja: Laavu

 Tämä projektipäiväkirja kertoo Hallin seutu ry:n hankkeesta.

Keski-Suomen ELY-keskus on myöntänyt hankkeelle rahoitusta EU:n maaseuturahastosta.


Laavupaikan viimeistely ja avajaiset 18.9.2020

Valmis laavu

Puukatoksen räystäslaudat suojattiin ja laavun seinään kiinnitettiin käyttöohjeet ja Vesuri-ryhmän kohdelaatta. Illalla vietettiin avajaisia aurinkoisessa säässä hyvällä yleisömenestyksellä.


Puukatoksen katon viimeistely ja penkkien teko 17.9.2020

Viimeistelyä vaille valmis laavupaikka

Nuotiopaikan ympärille tehtiin kolme penkkiä ja kaksi jakkaraa. Nuotiorenkaaseen kiinnitettiin paistoritilä.

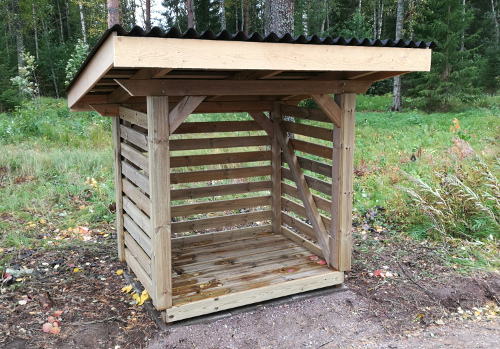

Valmis puukatos

Puukatoksen räystäslaudat ja kattolevyt kiinnitettiin paikoilleen.


Puukatoksen rakentaminen 15.9.2020

Puukatoksen runko

Katoksen lattia ja seinät laudoitettiin sekä kattotuolit ja -ruoteet kiinnitettiin.

Puukatoksen runko pystytetty

Katoksen runko koottiin pihalaattojen päälle.

Puukatoksen perustus

Puukatoksen pohja tasattiin ja alustaksi aseteltiin kuusi pihalaattaa.


Laavun viimeistely 2.9.2020

Laavun nuotiopaikka

Laavun nuotiopaikaksi asennettiin betonirengas ja sora laavun ympärillä tasattiin siten, että pilariharkkojen alla olevat pihalaatat peittyivät soraan.

Laavun suojaaminen kuulotteella

Kattohuovan asennus saatiin valmiiksi. Laavun hirsirunko suojattiin tervan väriseksi.


Rungon kokoaminen 1.9.2020

Kattohuovan asennus

Katon kokoamisen jälkeen aloitettiin kattohuovan asennus.

Laavun kattoelementtien asennus

Valmiiksikootut kattoelementit suojattiin kirkkaalla kuulotteella. Kattoelementit nostettiin paikoilleen ja kiinnitettiin toisiinsa ruuvein.

Laavupenkkien asennus meneillään

Hirsikehikon päälle asennettiin lovetut lankut kattoelementeille. Laavun penkkien tukilankut asennettiin ja niiden päälle asennettiin penkkilaudat.

Hirsikehikon rakentaminen aloitettu

Hirsikehikko kiinnitettiin kulmakiinnikkeillä pilariharkkoihin ja hirsikehikon kokoaminen aloitettiin.

Ensimmäinen hirsikerta koottuna

Ensimmäisen hirsikerta sovitettiin kokoon ja pilariharkkojen korot ja paikat mitattiin kohdalleen.


Laavun asemointi 29.8.2020

Laavun tarkka paikka mitattiin ja pilariharkot aseteltiin paikoilleen.

Laavun perustuksien asettelu


Peruskivien muuraus ja perustustyöt 27.8.2020

Laavun “peruskivet” eli kahdeksan pilariharkkoa valettiin pihalaattojen päälle. Ollin sora oy poisti pintamaan ja tasasi laavun pohjan kivimurskeella styroxeristeen päälle.

Laavupohjan tasoitus

Eristeen levittäminen

Peruskivien muuraus


Laavun toimitus 24.8.2020

Korian hirsi oy toimitti laavun määrämittaiset ja kokoamisvalmiit puuosat, jotka varastoitiin Ollin sora oy:n pihalle. Mukana toimituspaketissa olivat myös valmiiksi kootut kattoelementit, ruuvit ja huopakatetarvikkeet.

Laavun välivarastointi


28.8.2020 projektipäiväkirjan sivu luotiin

Rauno S avasi sivun, johon Ahti Aalto päivittää projektin tilanteen. Uusi tilanne kirjoitetaan aina ylimmäksi.
